技术简介:裂缝是高速公路运行过程中常见的病害之一,热熔密封胶是沥青路面裂缝养护处治施工常用的材料。热熔密封胶灌缝材料主要由石油沥青、树脂等基材掺加设计比 例的改性剂和添加剂而制成,该材料能与沥青路面既有材料充分融合,并随着温度的降低,热熔密封胶胶体逐渐硬化后在裂缝内形成较为严密的楔形结构,密封胶材料弹性良好,并随着裂缝形态的变化而相应改变形态,从而始终保持对沥青裂缝较好的密封状态。密封胶的各项技术要求按JT/T740-2015《路面加热型密封胶》执行。
识图方法:沥青路面裂缝修补一般在图纸上以表格的形式体现,明确有裂缝的宽度和长度以及数量。若图纸中没有关于裂缝长度和数量的信息,则可以在鉴定报告中查找并结合施工现场以确定裂缝相关的信息。而裂缝工艺的图纸一般以裂缝断面图的形式表达,明确的信息一般有:裂缝开槽的宽度和深度、结合面的处理要求、填缝材料的要求等。
工艺流程:施工安全布控→开槽→槽缝清理→槽缝预热→密封胶灌缝→质检与养护→开放交通。
开槽:根据设计要求的开槽尺寸进行开槽,在施工过程中应严格按照原裂缝的走向进行开槽作业,开槽的线路误差需控制于10mm内,以防止误差处的开槽宽度过宽。
槽缝清理:采用鼓风机进行槽缝清理,清理完成后需保证槽缝内无任何松散颗粒,必要时需采取再次清理作业。
槽缝预热:在准备灌缝作业前需将清洁完的槽缝进行预热处理,预热设备采用罐装液化气外接喷火装置,预热温度需超过80℃,以保证密封胶与原路面沥青能够充分的粘接融合。

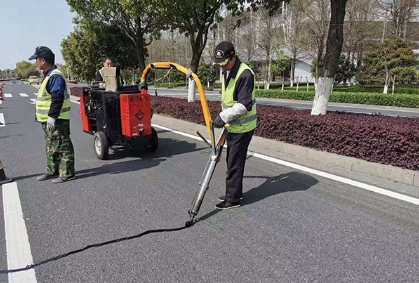

密封胶灌缝:将密封胶加热成液态后均匀的灌满于槽缝,灌缝施工时每条槽缝必须连续不间断的灌注直至灌满,以防止密封胶出现不连续密封的情况,如遇未连续灌注完成的槽缝则需再次展开清槽预热灌缝等作业。
养护:施工结束后应在密封胶表面均匀撒布一层细砂,并待密封胶自然冷却硬化15min左右后将施工砂彻底清扫除去,通过观察,硬化后的密封胶应与裂缝两侧路面齐平,填缝应饱满、表面平整密实且无颗粒状胶粒, 具备足够弹性后方可开放交通
工程量确定:密封胶的用量根据裂缝的长度、宽度、深度的不同,其用量也不同。应结合实际情况确定,必要时,可现场选取试验段试验,以确定出相对合理的用量标准。
质量安全控制:施工过程质量控制方面,应注意裂缝开槽的尺寸精度控制,尽量保证裂缝中心与两侧的开槽边界线距离一致,第二是槽内的清理,必须保证槽壁干净无灰尘,使密封胶能与原沥青层更好的结合,最后是灌注过程的质量控制,应确保灌注的饱满度,这是影响填缝质量的关键。沥青路面灌缝施工完成后,最后需要做的就是其质量检验,根据施工经验,沥青路面灌缝检验的基本标准有以下几条: ( 1) 密封胶基本与路面齐平或略低路面。 ( 2) 灌缝充分饱满,表面平整,无颗粒状胶粒。 ( 3) 灌缝胶经碾压后不得发生脱落变形,保持足够的弹性。 ( 4) 除有上述外观质量标准外,灌缝一年后有效率90%以上,即为合格工程。
安全和环保措施: ①采用锥形交通路标半幅封闭作业,一般0.5~ 1km 为一作业段,为提高施工效率,采用多段落同时开展。并且同一方向不同车道施工作业区布设间距大于1500m。 ②作业前,用施工运输车将安全标志、锥形交通路标运到施工现场,安排专人摆放安全标志。③ 加强检查和监控工作,对施工现场采取清除粉尘、废气和污水的监控。④保护和改善施工现场及其周围的环境,采取技术措施控制烟、污水、污染。
